- ~4.000señales de E/S en el alcance de la migración
- 100 %de los consumidores de la planta recableados

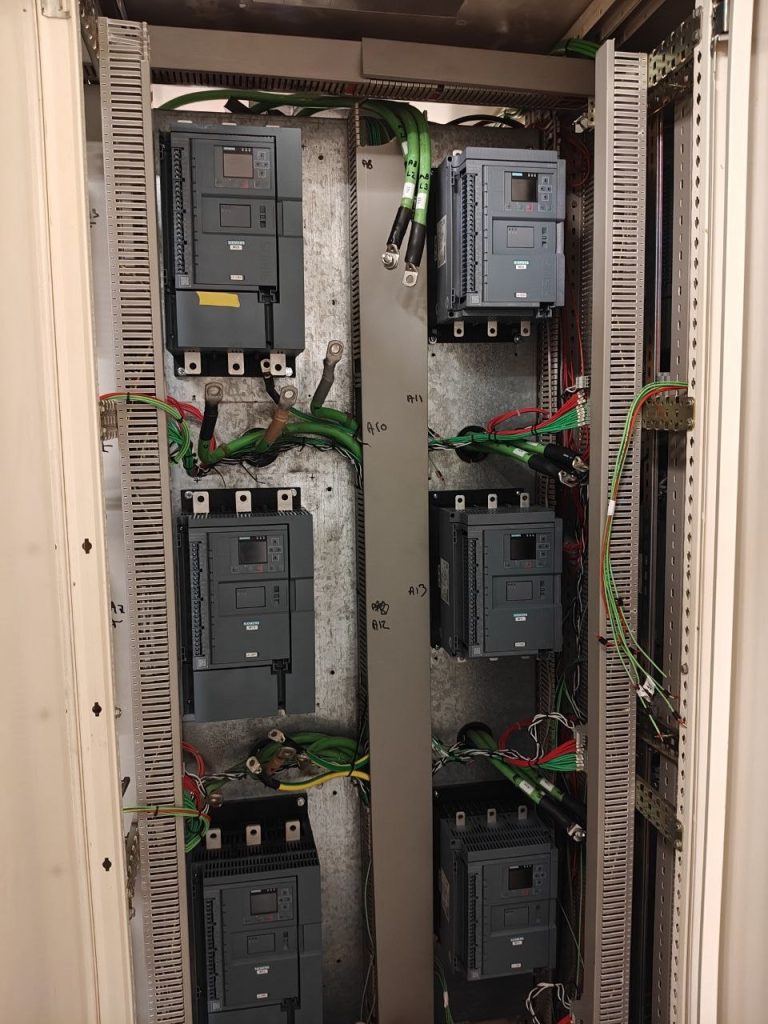

- 50+variadores y arrancadores sustituidos
- 49personas a la vez en planta durante la parada de un mes
De los antiguos PLC a PCS 7
La planta se controlaba con autómatas Schneider Quantum y Premium. El proyecto ha sustituido esos PLC por un sistema de control distribuido Siemens PCS 7, con un alcance de aproximadamente 4.000 señales de entrada y salida.
- Migración del control de los PLC Schneider Quantum y Premium a Siemens PCS 7

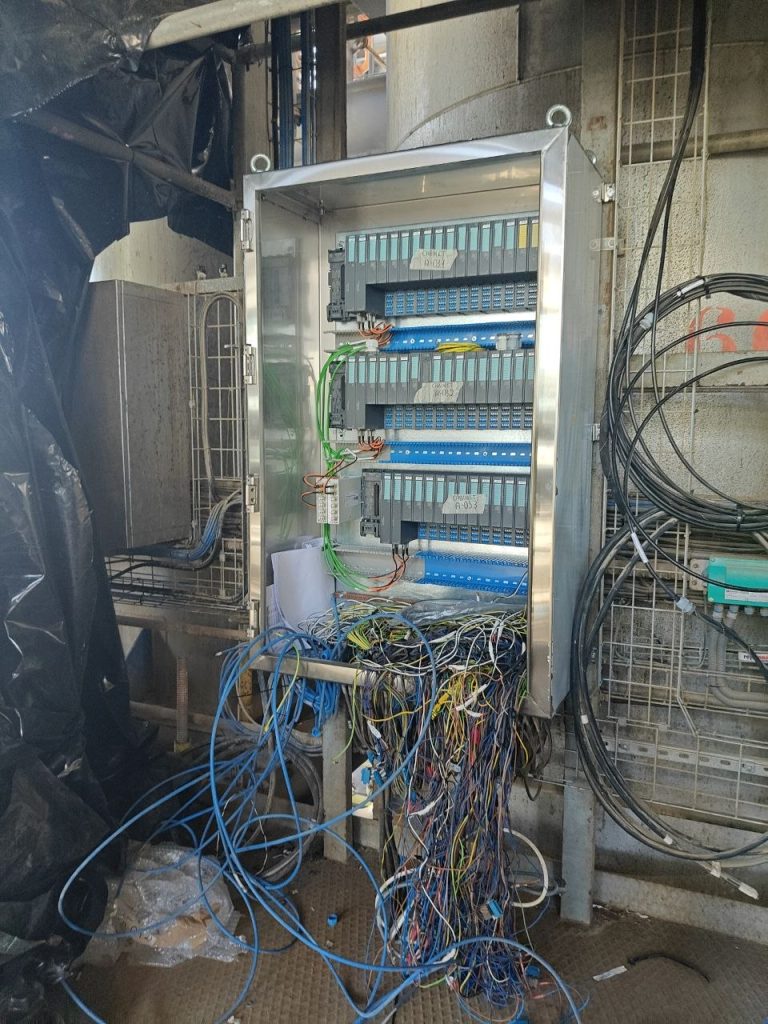

- Recableado del 100 % de los consumidores de la planta

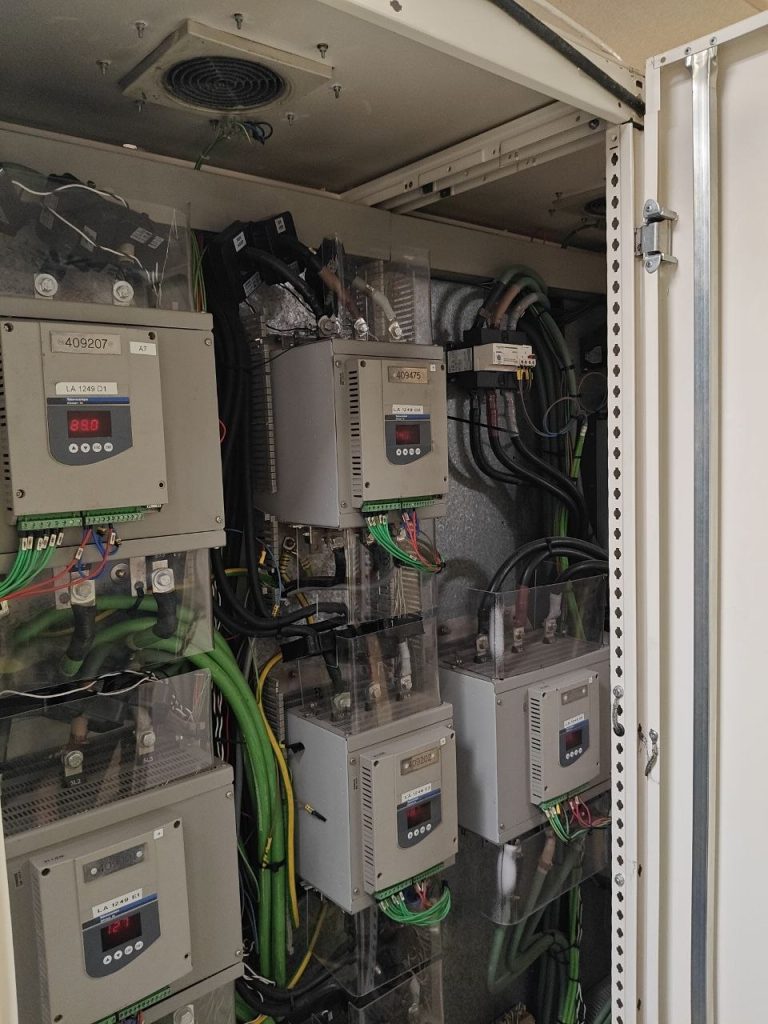

- Sustitución de más de 50 variadores y arrancadores
- Incorporación de señales de consumo de los equipos
- As-built de la instalación: documentación actualizada del estado real de la planta
Alcance de MIESA: llave en mano completo
MIESA ejecutó el proyecto llave en mano, de principio a fin, con medios propios:
- As-built de la instalación existente
- Construcción de los armarios en nuestro taller
- Montaje en planta
- Programación del nuevo sistema PCS 7
- Soporte 24/7 durante el arranque
- Mantenimiento de la instalación, que seguimos realizando hoy
Señales de consumo

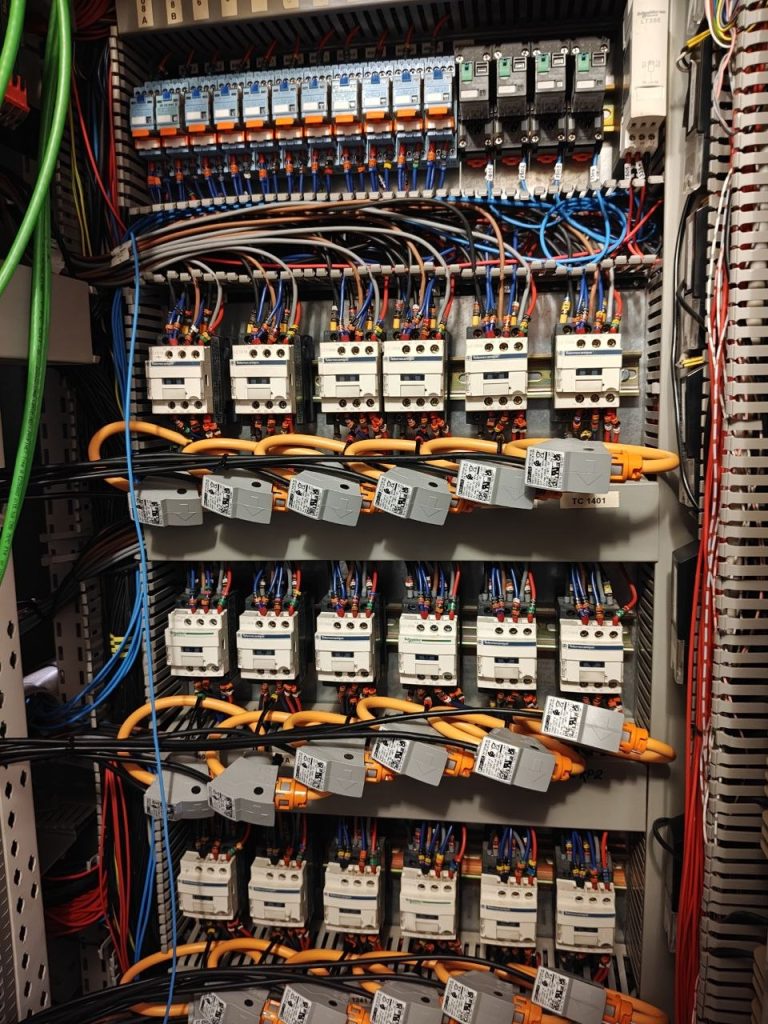

El proyecto incorporó además señales de consumo de los equipos, con medida de corriente mediante bobinas Rogowski en las salidas de los motores, para disponer de esta información en el sistema de control.

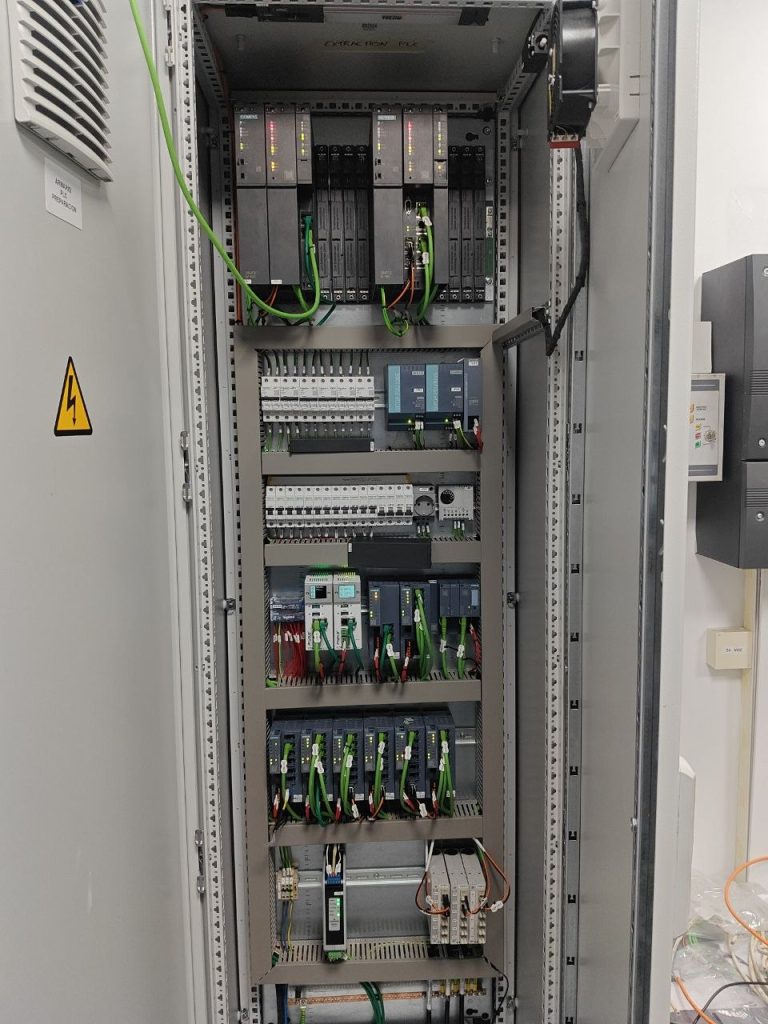

Arquitectura de destino

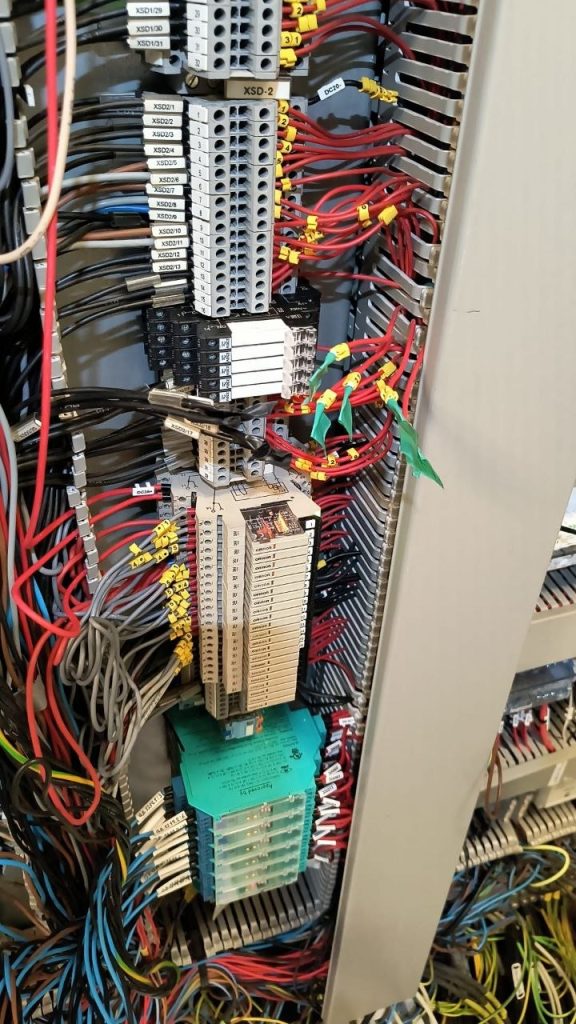

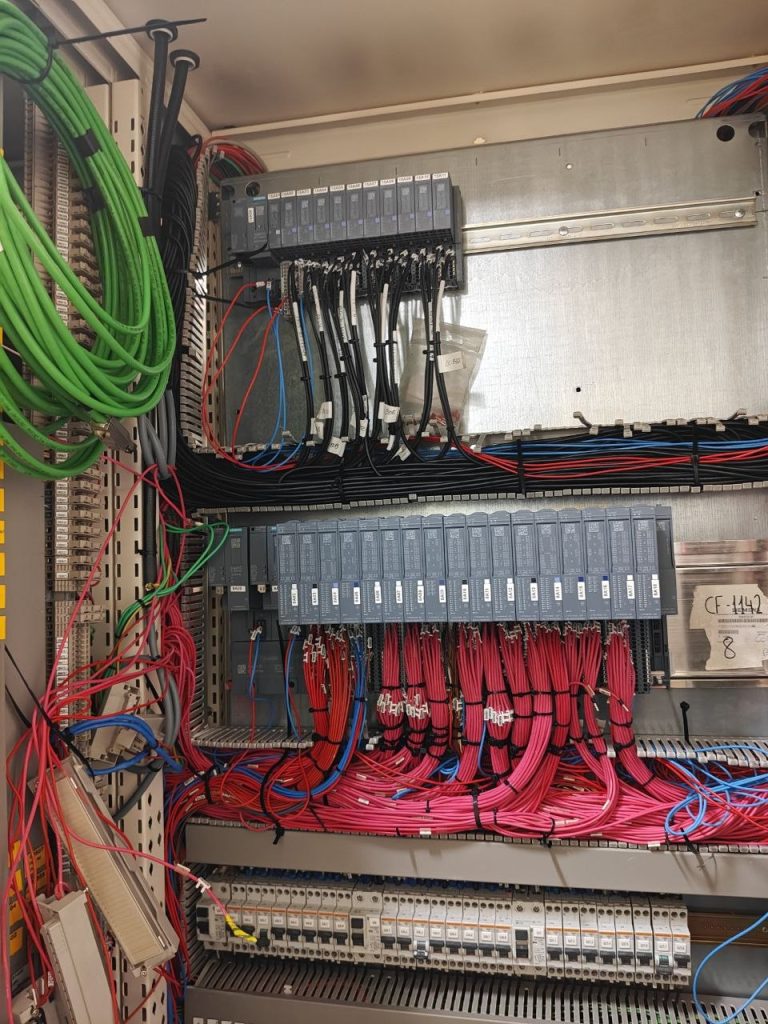

El nuevo sistema se basa en Siemens PCS 7 con periferia distribuida en las dos áreas de la planta: 20 estaciones ET 200SP HA y 12 estaciones ET 200iSP PN, estas últimas en la zona de extracción.
Preparación
- 16 estaciones ET 200SP HA
Extracción
- 4 estaciones ET 200SP HA
- 12 estaciones ET 200iSP PN
Organización de los trabajos: la parada de 2025
El proyecto sumó unas 26.300 horas de trabajo y se desarrolló en menos de un año. La intervención en planta se concentró en una parada de un mes, en la que se ejecutaron a la vez el montaje, la programación, las pruebas y la puesta en marcha; ese mes no incluye la preparación previa ni la ingeniería y la programación realizadas en nuestras instalaciones.
- 01
Antes de la parada
Toma de datos en campo y montaje previo de bandejas y cables para llegar a la parada con todo preparado.
4.694 h13 personas
- 02
Ingeniería y taller en MIESA
Programación, ingeniería, delineación y fabricación en nuestras instalaciones, en paralelo al montaje previo.
12.569 h14 personas + taller
- 03
Durante la parada
Un mes de parada: montaje, programación, pruebas y puesta en marcha a la vez, con ingenieros e instrumentistas en planta.
9.081 h49 personas en planta
Reparto de horas por especialidad: programación 10.828 h (41 %), montaje 7.997 h (30 %), ingeniería 6.926 h (26 %) y taller 592 h (2 %).
Simulación con SIMIT y formación de operadores
Antes de intervenir en planta utilizamos SIMIT para probar la programación del nuevo sistema. El mismo modelo se empleó como OTS (Operator Training System), para que los operadores aprendieran a manejar la planta con el nuevo sistema de control antes de la puesta en marcha.
Ver el proyecto de simulación SIMIT y OTS →
Pruebas y control de la intervención
- Comprobación de entradas y salidas (E/S)
- Comprobación de comunicaciones
- Prueba de secuencias y enclavamientos
- Verificación del funcionamiento de los equipos
- Seguimiento diario de los trabajos, cumpliendo las exigencias del cliente
Resultado
La planta opera con el nuevo sistema Siemens PCS 7 y MIESA continúa realizando el mantenimiento de la instalación.
Más sobre este servicio: Modernización y migración de sistemas de control →
